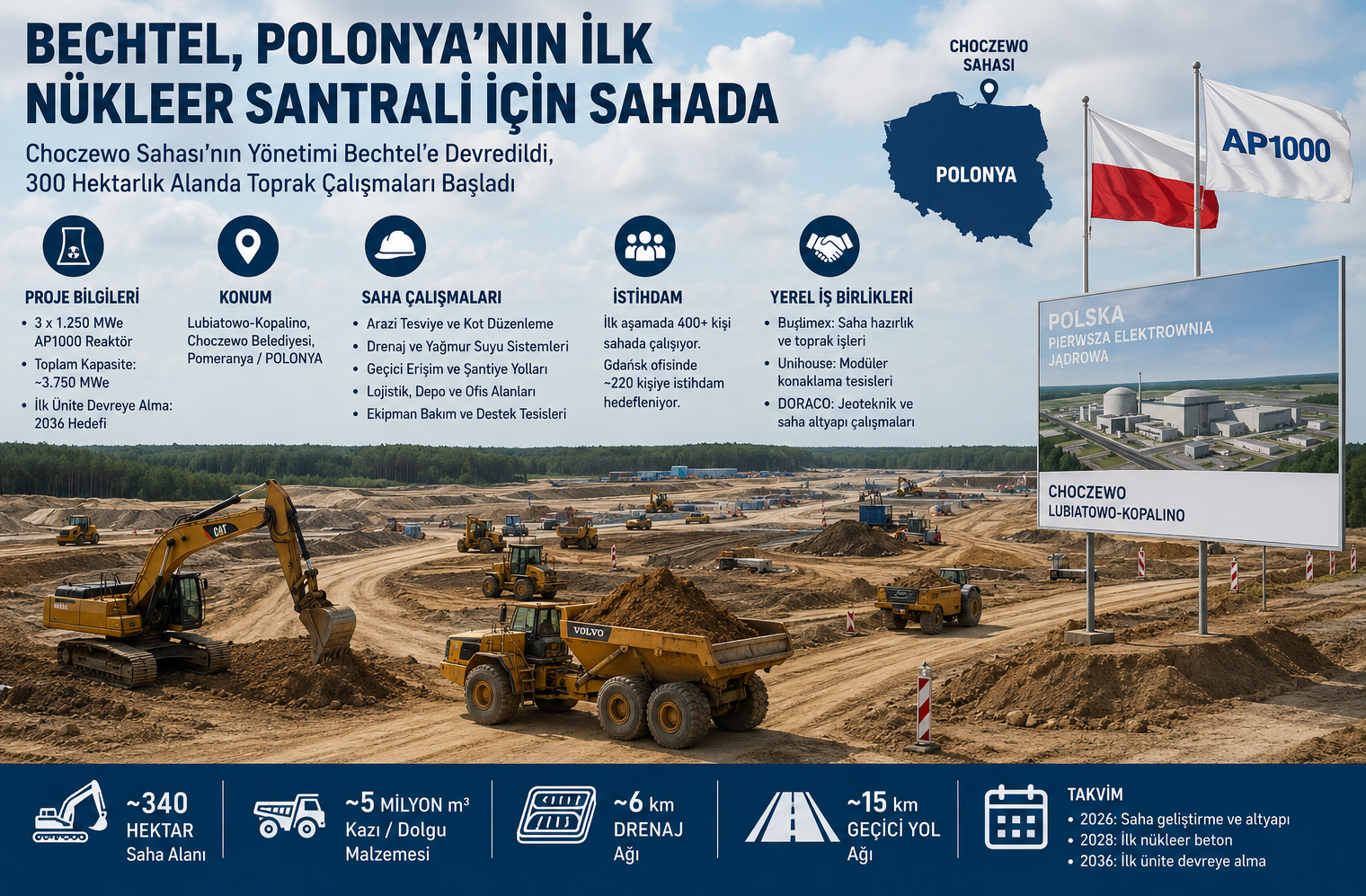

Bechtel, Polonya’nın İlk Nükleer Santrali İçin Sahaya İndi
Westinghouse–Bechtel konsorsiyumunca inşa edilecek Polonya’nın ilk nükleer santralinde Choczewo (Lubiatowo-Kopalino) sahasında fiziksel inşaat süreci başladı.

Polonya’nın enerji tarihinde yeni bir dönem başladı. Westinghouse-Bechtel konsorsiyumu tarafından inşa edilecek ülkenin ilk nükleer güç santralinin Choczewo sahasında fiziksel inşaat süreci başladı.
Polonya devlet şirketi Polskie Elektrownie Jądrowe (PEJ), 5 Ağustos 2026’da Lubiatowo-Kopalino sahasının yönetimini ana yüklenici Bechtel’e devretti. Aynı dönemde Budimex sahadaki ilk büyük ölçekli toprak ve hazırlık çalışmalarına başladı.
🔹 Projenin yatırımcısı: Polskie Elektrownie Jądrowe (PEJ)
🔹 Ana yüklenici: Westinghouse – Bechtel Konsorsiyumu
🔹 Reaktör teknolojisi: Westinghouse AP1000
🔹 Santral kapasitesi: 3 × 1.250 MWe, toplam yaklaşık 3.750 MWe
🔹 Lokasyon: Lubiatowo-Kopalino, Choczewo Belediyesi, Pomeranya
🔹 İlk ünitenin ticari işletmeye alınması: 2036 hedefleniyor.
300+ Hektarlık Sahada İlk Büyük Çalışmalar
Bechtel’in saha yönetimini üstlenmesiyle birlikte çalışmalar artık yalnızca mühendislik ve hazırlık aşamasında kalmayıp fiziksel saha geliştirme aşamasına geçti.
Saha hazırlığı kapsamında; arazi tesviye ve kot düzenlemeleri, yağmur suyu ve drenaj sistemleri, geçici erişim ve şantiye yolları, lojistik ve malzeme stok alanları, ofis ve geçici şantiye tesislerinin altyapısı, depolama ve ekipman bakım alanları ile inşaat destek tesisleri hazırlanacak.
Bechtel’in daha önce yayımladığı saha geliştirme dokümanlarında yaklaşık 340 hektarlık alan, yaklaşık 5 milyon m³ kazı/dolgu malzemesi, yaklaşık 6 km drenaj ağı ve yaklaşık 15 km geçici yol ağı öngörülüyor. Bu rakamlar ihale aşamasındaki yaklaşık miktarlar olup nihai uygulama miktarları farklılaşabilir.
